Erneuerung Hochwasserpumpwerk und Regenüberlaufbecken Kapellenstraße in Monheim am Rhein
| Erteilung der wasserrechtlichen Genehmigung | spätestens August 2028 | |
| Ausführungsplanung | vsl. Mai 2028 | |
| Baubeginn | vsl. Oktober 2028 | |
| Geplante Fertigstellung | vsl. Mai 2031 | |
| Investitionssumme | ca. 46 Mio. € |
Worum geht es?
Der Bergisch-Rheinische Wasserverband (BRW) betreibt im Westen von Monheim am Rhein eine Anlage, die bei Regen und Hochwasser eine wichtige Schutzfunktion übernimmt: das Regenüberlaufbecken Kapellenstraße mit dem dazugehörigen Hochwasserpumpwerk. Diese Anlage ist historisch gewachsen – die ältesten Teile stammen aus dem Jahr 1967, weitere kamen in den 1980er-Jahren hinzu. Die Technik ist inzwischen veraltet und muss grundlegend erneuert werden.

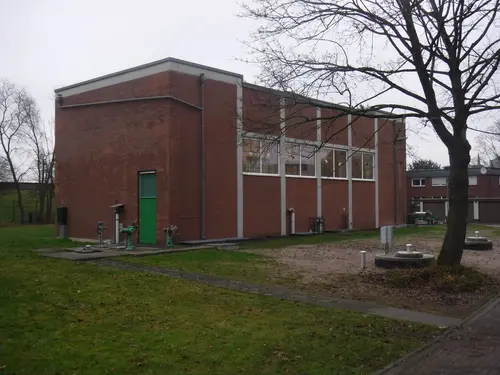

Gebäude des Hochwasserpumpwerks Kapellenstrasse vor Umbau
Was macht die Anlage genau?
Das Regenüberlaufbecken sammelt das Regenwasser aus einem großen Einzugsgebiet (360 Hektar) und leitet es gedrosselt zum Klärwerk Monheim weiter. Übersteigt der Zufluss zum Becken bei Regenwetter eine gewisse Weiterleitungsmenge, wird über ein zusätzliches Mischwasser-Pumpwerk zunächst der Speicherraum des Regenüberlaufbeckens mit einem Volumen von 3.850 m³ gefüllt, bevor das mechanisch geklärte Mischwasser über den Klärüberlauf in den Rhein abgeleitet wird. Führt der Rhein Hochwasser, kann das Wasser nicht mehr von selbst ablaufen – dann übernimmt das Hochwasserpumpwerk und pumpt das Wasser aktiv über den Deich in den Fluss.

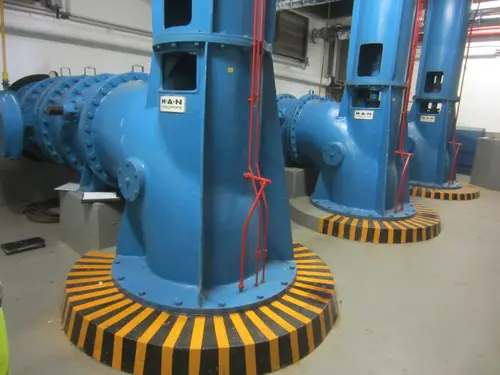

Propellerpumpen mit Dieselantrieb im bestehenden Hochwasserpumpwerk, Bj. 1967
Warum ist die Erneuerung notwendig?
- Die Maschinen- und Elektrotechnik ist größtenteils noch original aus den 1960er/1980er-Jahren und entspricht nicht mehr dem heutigen Stand der Technik.
- Die Anlage muss heute mit deutlich mehr Wasserzufluss aus dem Kanalnetz zurechtkommen als bei ihrem Bau geplant.
- Die Wahrscheinlichkeit, dass Hochwasser und Starkregen gleichzeitig auftreten ist häufiger als früher.
- Die zuständige Bezirksregierung Düsseldorf hat den Wasserstand, auf den das Hochwasserpumpwerk ausgelegt sein muss, nach oben angepasst.

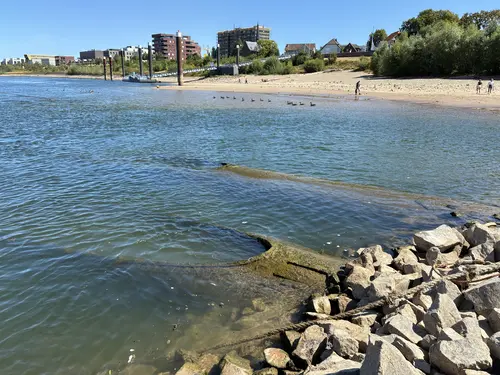

Niedrigwasser Einleitung Pumpwerk Kapellenstrasse vor Umbau
Was wird gebaut/verändert?
- Der Verband beabsichtigt, das Hochwasserpumpwerk samt Zulaufkanälen, Trennbauwerk und der Deichquerung mit Einlaufbauwerk in den Rhein neu zu bauen. Fünf große Schneckenpumpen sorgen künftig im Hochwasserpumpwerk für eine ausreichende Förderleistung.
- Rückbau von Anlagenteilen, die nicht mehr gebraucht werden.
- Erneuerung von Bau-, Maschinen- und Elektrotechnik am bestehenden Regenüberlaufbecken sowie an dem vorgeschalteten Schmutzwasser- und Mischwasserpumpwerk – das eigentliche Bauwerk und die Wasserwege bleiben dabei größtenteils erhalten.
Was bringt das für die Umwelt und die Sicherheit?
- Das Hochwasserpumpwerk wird an die heutigen, größeren Wassermengen aus dem Kanalnetz und an aktuelle Rheinhochwasser Bemessungsgrenzen angepasst.
- Die Pumpwerke für Schmutz- und Mischwasser werden zuverlässiger, weil ihre Technik erneuert wird.
- Das Regenüberlaufbecken reinigt das Wasser künftig besser, weil die Abläufe technisch verbessert werden.
